共に山口の未来を創る仲間を募集しています。
これまでの経験を活かし、新たな環境で力を発揮したい方を歓迎します。
得意分野を伸ばすことも、領域を広げることも可能です。まずはお気軽にご応募ください。
あなたのこれからの一歩をお待ちしています。

設計・施工管理を中心に、工事全体を見渡しながら進行を担う業務です。工程・品質・安全を総合的に管理し、多くの関係者と連携しながら現場を動かします。経験や専門性を活かし、スキルを発揮できる環境です。
(建築施工管理技士・設計士)
建築工事の現場において、建物の設計、工事のスケジュールや安全、品質、予算などをトータルに管理します。建物の施工には、工事を発注した依頼主、実際に工事に携わる作業員、資材や設備・電気などの協力会社、役所など、多くの職種が関わります。そうした人々と良好なコミュニケーションを図りながら、その場の状況に応じて臨機応変に対応できる判断力が求められます。
活かせる資格
一級・二級建築施工管理技士/一級・二級建築士
お客様の要望をヒアリングし、実際に現地を確認した上で、用途や規模、法規制に適合させて、どのような提案ができるかを考えます。各専門業者と話し合いながら、必要な資材や設備を検討し、室や建具、家具の配置、設備・電気、給排水、内装など、漏れがないように細かい部分も検討します。打ち合わせの際に受けた各専門業者からの質疑に、迅速かつ適切に回答することで、現場でのトラブルを避け、スムーズな施工を行うことができます。

お客様との打ち合わせをベースに、測量や地盤調査に基づくデータを収集し、建築基準法に適合した設計を行います。CADを使って木造・鉄骨造・コンクリート造などの平面図、立面図、断面図を作成します。建築図面は、構造図、意匠図、設備図など、何種類も必要になります。また、スケジュール管理も重要な業務の一つ。工期を配慮しながら、修正を重ねて最終プランを作成します。それらを確認申請書と一緒に役所に提出し、建築確認申請を行います。

役所から確認済証が交付されれば、いよいよ工事着工。工事をスケジュール通りに進めるために、図面や工程表に基づいて、工程・品質・安全・コストをトータルに管理します。施工計画の立案、施工写真の撮影・整理や検査書類の作成などのデスクワーク、依頼主や協力業者への連絡・調整、役所への手続きなど、さまざまな業務を並行して行います。また、悪天候や材料の納期遅れといった不測の事態が起きた場合には、作業手順や工程を見直し、作業が遅れないように調整します。工事完了後は検査を行い、検査済証などの書類と共にお客様に建物を引き渡します。

出社。メールチェック。お客様との打ち合わせ内容を反映させて、CADを用いて設計図の作成に取り掛かります。工期が決まっているので、できるだけ早く図面に起こします。協力業者とメールや電話で打ち合わせを行い、建物の用途や仕様に合わせて細かい内容を詰めていきます。
15分間の小休憩を取ります。
社内で昼食を取ります。ゆっくりと過ごすこともあれば、勉強に充てることもあります。
午前中の業者との打ち合わせ内容を踏まえて、設計図の修正やデザインを検討します。内容に不備がないか、現場に納まる図面かどうかを確認します。必要に応じて現場チェックを行うこともあります。
15分間の小休憩を取ります。気分をリフレッシュして集中力をキープします。
明日の業務を確認して、日報を書いて退勤します。
出社。本日の作業予定を確認し、図面などの資料を準備。工事現場へ移動します。
現場にて朝礼および危険予知活動(KY活動)を実施。作業員や協力会社とともに、その日の作業内容や危険箇所を確認します。建築現場には多くの下請け業者が頻繁に出入りするため、入退場の管理も欠かせません。
決められた作業スケジュールに基づいて作業をスタート。工事を予定通り進めていくために、進捗状況を確認しながら、安全管理・品質管理・工程管理を行います。設計図面上では成立していても、実際の現場でどうしても寸法に納まらない場合は、どのように調整するか検討し、必要に応じて図面を手直しします。社内には現場経験豊富な先輩が多く、何でも質問しやすい環境なので安心して業務に取り組めます。
15分間の小休憩を取ります。
1時間きっちり昼食をとりながら休憩します。午前中の進捗を振り返りながら、午後の段取りを確認します。
気を引き締めて午後の作業を開始。工事現場の巡回・点検、撮影を行い、工事が予定通り進んでいるか進捗を確認します。現地の仮設事務所で見積書作成、請求書処理、書類の整理なども行います。
15分間の小休憩を取ります。寒冷・猛暑期には通常の休憩時間以外にもこまめに休憩を取るようにしています。
作業終了後、翌日の作業内容の指示を出します。
帰社。実際の工事の進捗状況を確認しながら、随時施工計画に見直しをかけます。日報を書いて退勤します。
(建築施工管理技士・設計士)

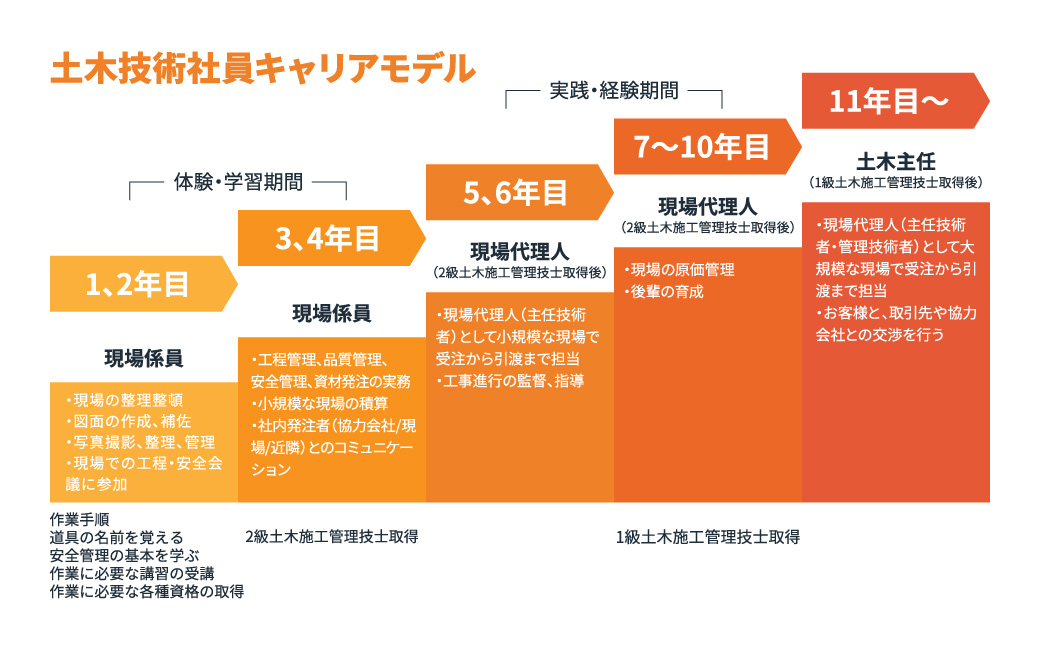

一口に土木工事といっても、道路や橋梁、上下水道、河川、造成、災害時のインフラ復旧など、その種類は多岐にわたります。そうした土木工事を安全かつスムーズに進めるためには、プロジェクト全体のマネジメントを行うリーダーの存在が欠かせません。その中心的役割を担っているのが土木施工管理技士です。施工計画に基づき、工事が計画通りに進むように、安全・品質・工程・コストなどを統合的に管理します。
活かせる資格
一級・二級土木施工管理技士/一級・二級舗装施工管理技術者
土木工事に一つとして同じ現場はありません。また、同じ現場であっても天候や周辺の交通量など、日々状況は変化するため、予期せぬリスクがたくさん潜んでいます。そこで、作業を安全に進めるために、朝礼の時間を活用して危険予知活動(KY活動)を行っています。作業前に各現場の危険リスクを洗い出し、予防策を話し合い、具体的な行動目標を設定します。さらに、定期的な現場パトロールや作業後の点検を行い、翌日の安全作業へつなげます。いずれも作業員と周辺住民の安全を守るための重要な取り組みです。

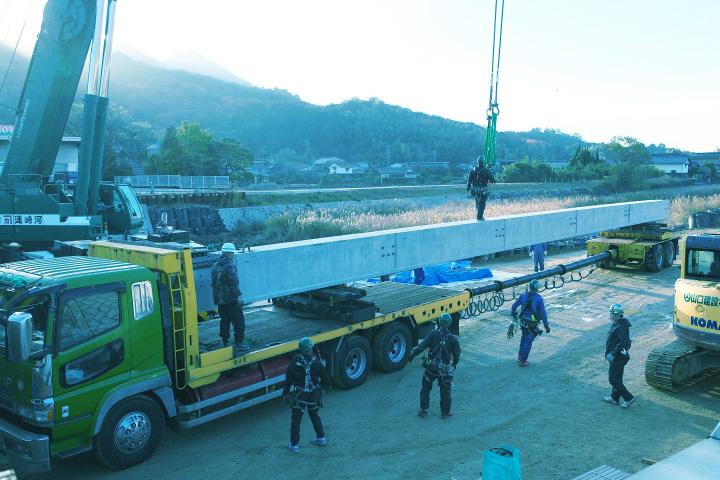

工程管理は、工事を期日通りに完了させるための要です。人員・機械・資材を適切なタイミングで配置し、スケジュール通りに業務を進行させます。工事全体の進行ペースや作業手順を定めた工程表を作成し、各作業に要する日数や作業員数などを調整します。週に1度、工程会議を行い、各作業の進捗状況を把握し、実際の作業にズレが生じている場合は改善を行い、必要に応じて工程表の見直しをかけます。常に状況を先読みして、工程に影響を与えそうな要素は排除していきます。

品質管理は、土木工事に求められる安全で確かな品質を守るために欠かせない業務です。設計図や仕様書、関連法規などに沿って、作業ごとに定められた品質基準を満たしているかどうかをチェックしながら工事を進めます。具体的には、生コンクリートの品質検査やアスファルト合材などの強度管理、着工前・施行中・施工後の写真撮影、完成後の検査や測定などが挙げられます。プロジェクトに関わる全員が「安全で良いものをつくる」という共通認識を持ち、計画・実行・評価・改善のPDCAサイクルを組織的に回していくことが、品質向上のカギとなります。

出社。本日の作業予定を確認し、図面などの資料を準備。工事現場へ移動します。
現場にて朝礼およびKY活動を実施。作業員や協力会社とともに、その日の作業内容や危険箇所を確認します。道路規制の注意事項を共有し、バリケードや看板などの適切な保安施設の設置を指示します。作業員の体調チェックも欠かせません。
決められた作業スケジュールに基づいて作業をスタート。工事が予定通り進んでいるか進捗を確認しながら、安全管理・品質管理・工程管理を行います。事前に警察署で道路使用許可を得たり、周辺住民へ工事のお知らせを配布したりするのも、土木施工管理技士の仕事です。
15分間の小休憩を取ります。
1時間きっちり昼食をとりながら休憩します。午前中の進捗を振り返りながら、午後の段取りを確認します。
気を引き締めて午後の作業を開始。工事現場の巡回・点検、撮影を行い、工事が予定通り進んでいるか進捗を確認します。
15分間の小休憩。寒冷・猛暑期には通常の休憩時間以外にもこまめに休憩を取るようにしています。
作業終了後、清掃を行い、翌日の作業内容の指示を出します。現場の保安施設の点検、道路規制を解除します。
帰社、日報を書いて退勤します。
